  4. 山鳥坂ダム上流締切堤が完成しました

山鳥坂ダム上流締切堤が完成しました

  • このエントリーをはてなブックマークに追加
山鳥坂ダム上流締切堤が完成(INSEMーダブルウォール)

 愛媛県大洲市を流れる肱川水系河辺川に建設する山鳥坂ダム(2032 年完成予定)。
 ダム本体建設のため、河辺川の流れを仮排水トンネルに流転させる「上流締切堤」にINSEM-ダブルウォール(DW)が採用され、2026 年1 月に完成しました。



工事概要

発注者 国土交通省四国地方整備局 山鳥坂ダム工事事務所
工事名 令和5-7年度 山鳥坂ダム仮排水トンネル工事
規 模 INSEM-ダブルウォール H=13.6m、L=52.3m、W=97t
マットギャビオン H=1.0m、ΣA=50.0㎡
施工期間 2025年11月10日~2026年1月23日(INSEM-ダブルウォール)
日当たり施工量 127㎡


上流締切堤一般図および断面図

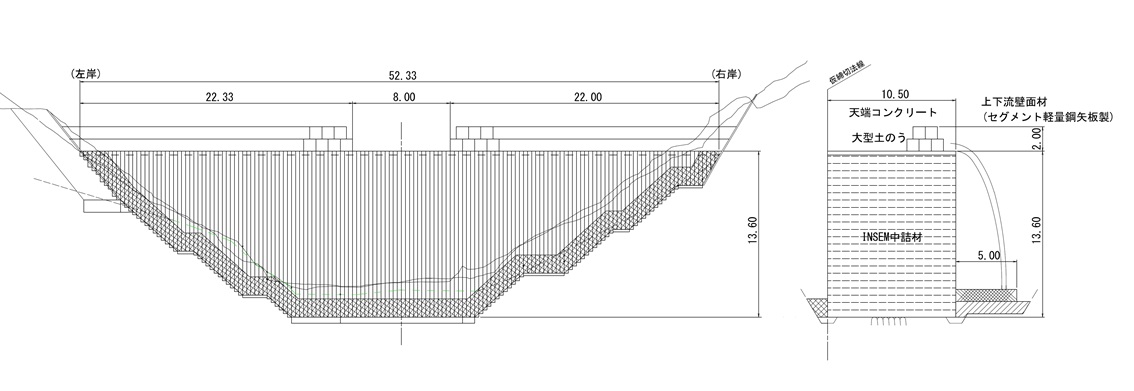

山鳥坂ダム一般図と断面図


上流締切堤完成状況1)

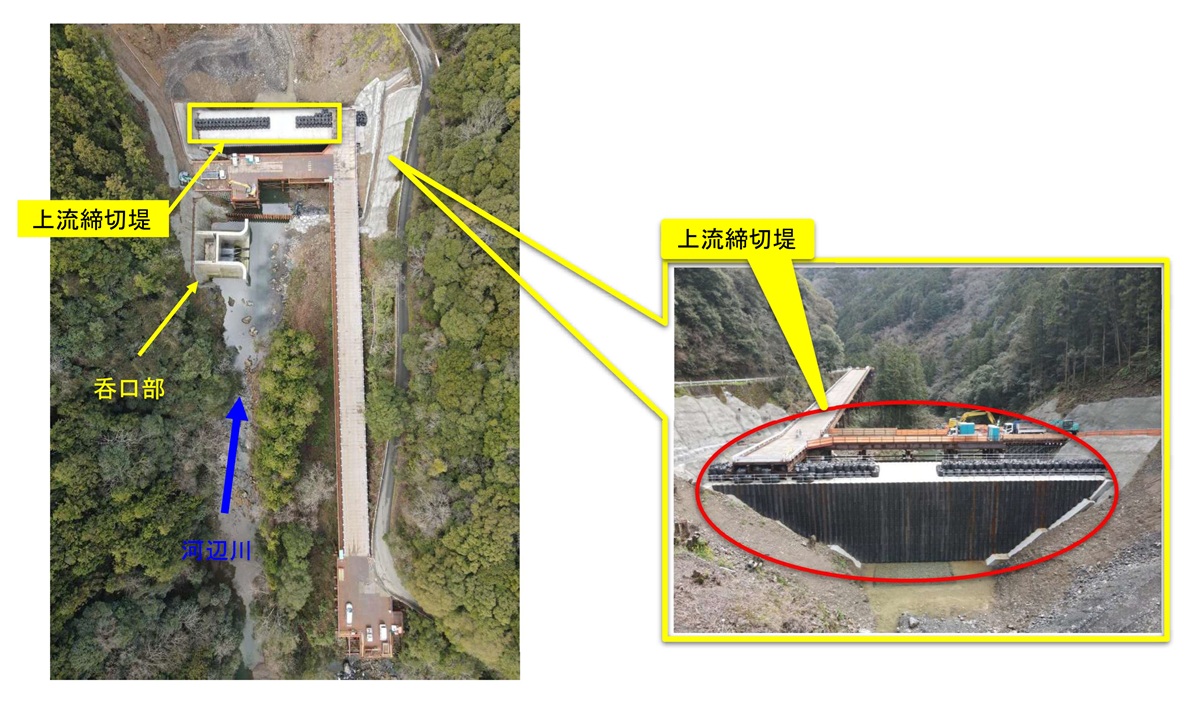

山鳥坂ダム上流締切堤完成状況

 INSEM-ダブルウォールは、現地発生土砂を有効利用することでコスト縮減、工期短縮が可能な工法です。当締切堤においても従来工法の重力式コンクリートに比べて約33%のコスト縮減2)が図られています。
 施工現場は、狭小で施工ヤードの確保が困難な場所でしたが、建設機械の選定と組合せを最適化し、INSEM(ソイルセメント)混合ヤードを別途現場付近に設けることで滞りなく工事が進みました。締切堤の規模はV≒5,000m3ありましたが、約2ヶ月で完成しています。施工業者の方からは、従来工法より工期短縮ができたと高い評価をいただいております。

 山鳥坂ダムに関する工事状況につきましては、国土交通省四国地方整備局山鳥坂ダム工事事務所のホームページにて紹介されています。是非ご覧ください。

出典
1)山鳥坂ダム工事事務所,仮排水トンネル,
https://www.skr.mlit.go.jp/yamatosa/yamatosakadam/pdf/tab4/nowconstract4.pdf
2)山鳥坂工事事務所ダム事業費等監理委員会,資料-2 山鳥坂ダム建設事業,令和7年5月26日,p22,
https://www.skr.mlit.go.jp/yamatosa/yamatosakadam/pdf/kanriiinkai/2025-4.pdf
